      三、案例题

      案例三

      A公司承接一城市天然气管道工程,全长5.0km,设计压力0.4MPa,钢管直径DN300mm,均采用成品防腐管。设计采用直埋和定向钻穿越两种施工方法,其中,穿越现状道路路口段釆用定向钻方式敷设,钢管在地面连接完成,经无损探伤等检验合格后回拖就位,施工工艺流程如图3所示,穿越段土质主要为填土、砂层和粉质黏土。

      直埋段成品防腐钢管到场后,厂家提供了管道的质量证明文件,项目部质检员对防腐层厚度和粘结力做了复试,经检验合格后,开始下沟安装。

      定向钻施工前,项目部技术人员进入现场路段,利用现状检查井核实地下管线的位置和深度,对现状道路开裂、沉陷情况进行统计。项目部根据调在情况编制定向钻专项施工方案。

      定向钻钻进施工中,直管钻进段遇到砂层,项目部根据现场情况采取控制钻进速度、泥浆流量和压力等措施,防止出现坍孔、钻进困难等问题。

    2018一级建造师考试《市政工程》真题(更新中)

      问题:

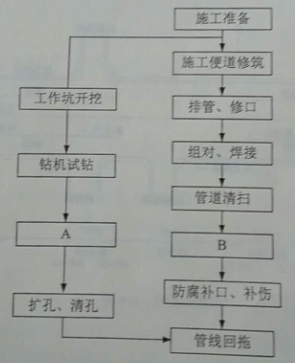

      1.【题干】写由图3中工月A,B的名称。

      2.【题干】本工程燃气管道属于哪种压力等级?根据《城镇燃气输配工程施工及验收规范》CJJ-33-2005规定,指出定向钻穿越段钢管焊接应釆用的无损探伤方法和抽检款量。

      3.【题干】直埋段管道下沟前,质检员还应补充检测哪些项目?并说明检测方法。

      4.【题干】为保证施工和周边环境安全,编制定向钻专项方案前还需做好哪些调查工作。

      5.【题干】指出坍孔时周边环境可能造成哪些影响?项目部还应釆取哪些防坍孔技术措施?

      【参考答案】

      1.A:导向孔钻进:B:无损检测

      2.(1)管道设计压力0.4MPa,属于中压A级别。

      (2)定向钻穿越段钢管焊接应采用射线检查,抽检数量为100%。

      3.(1)使用前核对管道元件及材料的材质、规格、型号、数量和标识,进行外观质量和几何尺寸的检查验收。外观质量应不存在裂纹、凹陷、孔洞、砂眼、重皮、焊缝外观不良、严重锈蚀和局部残损等不允许缺陷。

      (2)材质、规格、型号、数最和标识、外观质最采用目测。

      几何尺寸的检查是主要尺寸的检查,如:直径、壁厚、结构尺寸等,果用直尺、卡尺。

      4.勘案施工现场,掌据施工地层的类別和厚度、地下水分布和现场周边的建(构)筑物的位置、交通状况等。施工单位应根据设计人员的现场交底和工程设计图纸,对设计管线穿越段进行探测。

      5.(1)坍孔时会造成现状道路路口段路面塌陷,影响交通。

      (2)项目部还应采取地层加固,并及时向孔内注入泥浆(液),泥浆(液)的材料、配合比和技术性能指标应满足施工要求。

      案例四

      背景资料

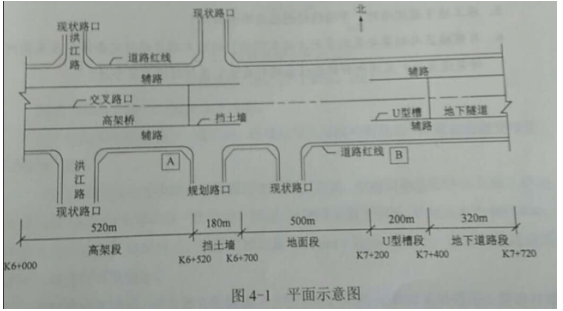

      某市区城市主干道改扩建工程,标段总长1.72km,周边有多处永久建筑,临时用地极少,环境保护要求高;现状道路交通量大,施工时现状交通不断行。本标段是在原城市主干路主路范围进行高架桥段-地面段-入地段改扩建,包括高架桥段、地面段、U型槽段和地下隧道段。各工种施工作业区设在围挡内,临时用电变压器可安放于图4-1中A、B位置,电缆敷设方式待定。

      高架桥段在洪江路交叉口处采用钢-混叠合梁型式跨越,跨径组合为37m+45m+37m。地下隧道段为单箱双室闭合框架结构。采用命挖方法施工。本标段地下水位较高,属富水地层;有多条现状管线穿越地下隧道段,需进行拆改挪移。

      围护结构采用U型槽敞开段围护结构为直径Φ1.0m的钻孔灌注桩,外侧桩间采用高压旋喷桩止水帷幕,内侧挂网喷浆。地下隧道段围护结构为地下连续墙及钢筋混凝土支撑。

      降水措施采用止水帷幕外侧设置观察井、回灌井,坑内设置管井降水,配轻型井点辅助降水。

    2018一级建造师考试《市政工程》真题及答案(更新中)
    2018一级建造师考试《市政工程》真题及答案(更新中)

      问题:

      1.图4-1中,在A、B两处如何设置交压器?电缆如何教设?说明理由。

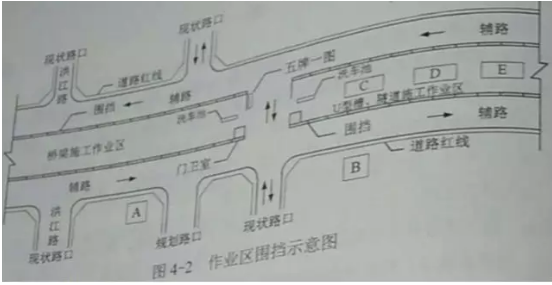

      2.根据图4-2,地下连续施工时,C、D、E位置设置何种设施较为合理?

      3.观察井、回灌井、管井的作用分别是什么?

      4.本工程磁道基坑的施工难点是什么?

      5.施工地下连续墙时。导墙的作用主要有哪四项?

      6.目前城区内钢梁安装的常用方法有哪些?针对本项目的特定条件,应采用何种架设方法?采用何种配套设备进行安装?在何时段安装合适?

      【参考答案】

      1.(1)施工单位应根据国家有关标准、规范和施工现场的实际负荷情况,编制施工现场“临

      时用电施工组织设计”,并协助业主向当地电业部门审报用电方案。

      変压器(站)的位置应布置在现场边缘高压接入处,四周用铁丝网围住。不宜布置在交通要道口。临时变压器设置应距地面不小于30cm,并应在2m以外处设置高度大于1.7m的保护栏杆。

      (2)电缆线采用夯管法敷设。

      理由:夯管法在特定场所有其优越性,适用于城镇区域下穿较道路的地下管道施工。

      2.C:泥浆沉淀池:D:泥浆调整池:E:泥浆存放池

      3.观察井:观察地下水位

      回灌井:保持地下水位

      管井:降水

      4.隧道施工难点

      (1)隧道内降水,截水降水回灌鉏合。

      (2)基坑外侧沉降观测,因周边有多处永久建筑,防止基础下沉

      (3)多条现状管线需要拆改挪移,需征得管线管理单位的同意

      5.导墙的作用:(1)挡土:(2)基准作用(3)承重;(4)存蓄泥浆

      6.(1)城区内常用钢梁安装方法:自行式吊机整孔架设法、门架吊机整孔架设法、支架架设法、缆索吊机拼装架设法、悬臂拼装架设法、拖拉架设法等。

      (2)针对本项目的特定条件,应采用悬臂拼装架设法。

      3)采用挂篮配套施工。

      (4)在夜间安装合适
